Terrain viabilisé : le coût réel se joue sur 30 mètres, les taxes et les raccordements

Éléonore Guichard-Duranel 8 min de lecture

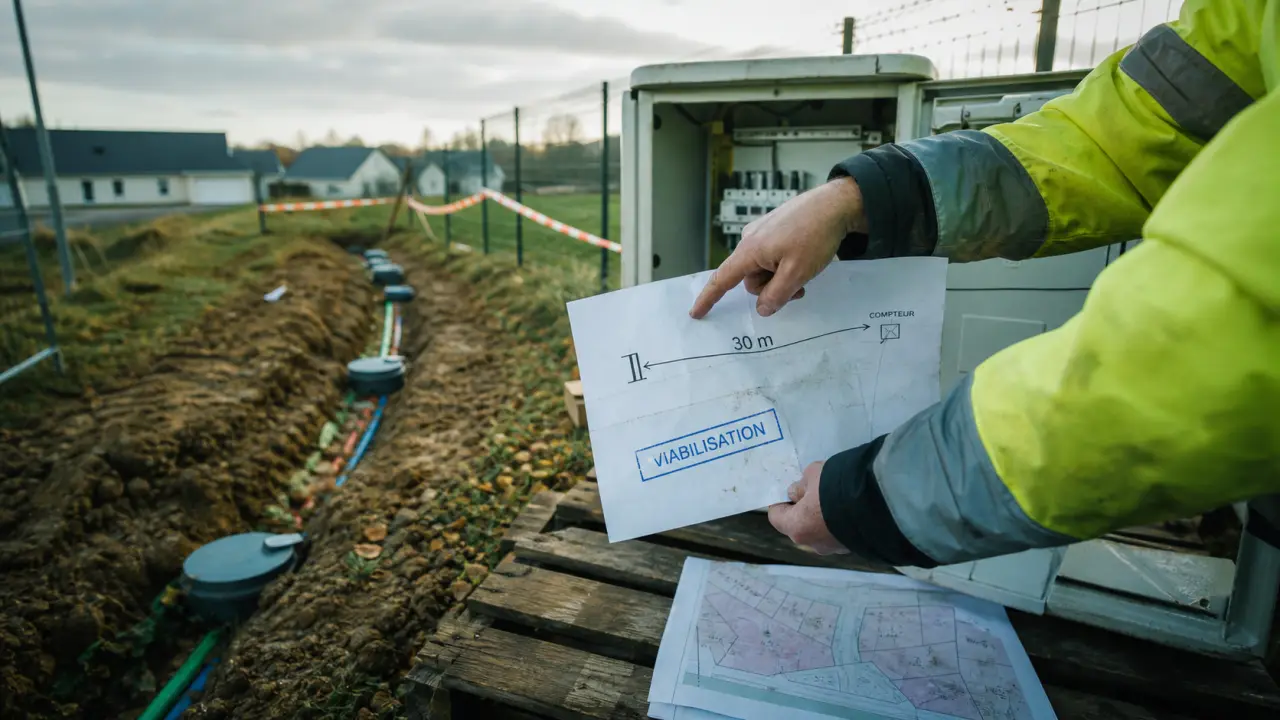

Cout terrain viabilisé : tranchée et raccordements sur 30 m, taxes et compteur

Le coût d’un terrain viabilisé ne se résume pas au prix affiché sur l’annonce. Avant d’acheter, il faut distinguer le prix de la parcelle, les raccordements déjà réalisés, ceux qui restent à prévoir et les taxes liées au projet de construction. En pratique, la viabilisation se situe souvent entre 5 000 et 15 000 € selon SeLoger Construire, et entre 6 000 et 15 000 € selon Conseils Thermiques, mais certains terrains sortent vite de cette enveloppe dès que les réseaux sont éloignés ou difficiles d’accès.

Ce que recouvre vraiment le coût d’un terrain viabilisé

Un terrain viabilisé est une parcelle raccordée, ou au moins raccordable dans des conditions connues, aux réseaux nécessaires à une construction : eau potable, électricité, assainissement, télécommunications et parfois gaz. Le point à vérifier est simple : où s’arrêtent les équipements existants. En limite de terrain, au niveau d’un coffret, ou déjà jusqu’à l’emplacement prévu de la maison ?

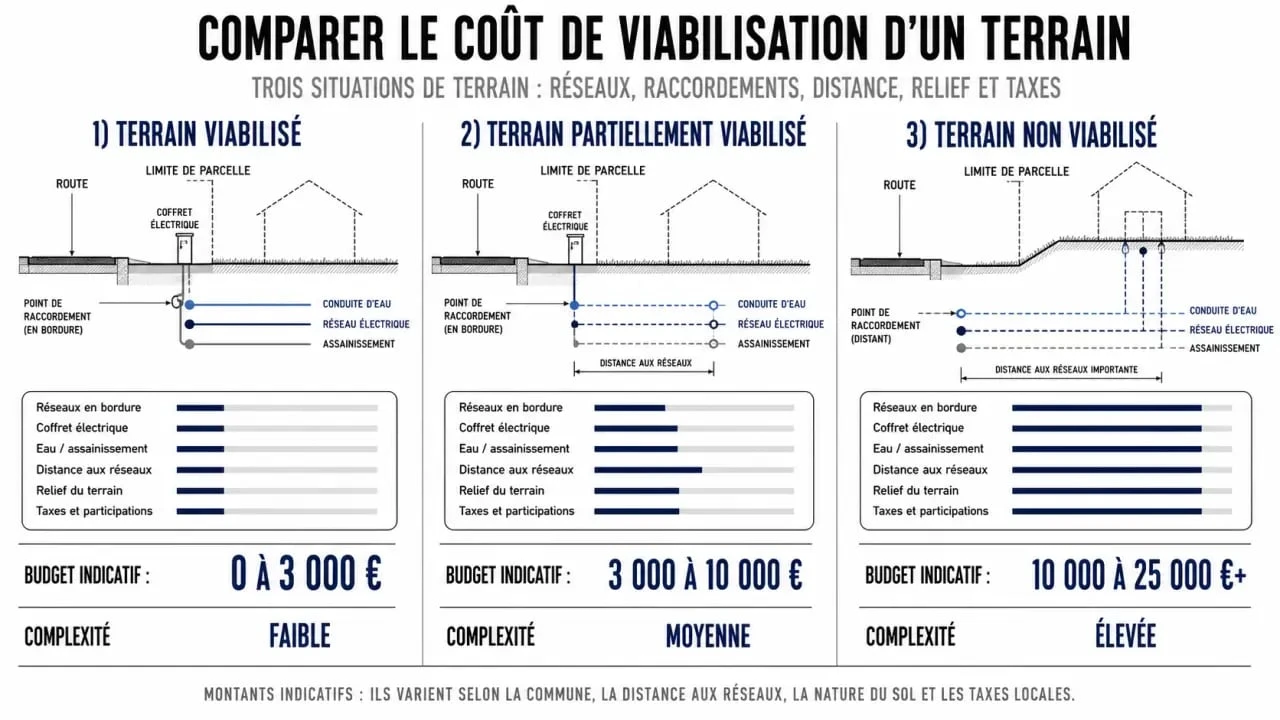

Coût terrain viabilisé comparé à un terrain non viabilisé selon les réseaux et les taxes
Coût terrain viabilisé comparé à un terrain non viabilisé selon les réseaux et les taxes

Dans un lotissement, la situation est généralement plus lisible. Les coffrets et les attentes de réseaux sont souvent placés en bordure de parcelle. En terrain diffus, acheté hors opération d’aménagement, le budget devient plus incertain. Le prix peut paraître attractif, mais il faut contrôler la distance aux réseaux publics, la pente, l’accès des engins et les contraintes liées à l’assainissement.

Terrain viabilisé, non viabilisé ou partiellement viabilisé

La mention “viabilisé” doit toujours être confirmée par des documents et, si possible, par une visite sur place. Un terrain peut être raccordé à l’eau et à l’électricité, mais pas au gaz. Il peut aussi disposer de coffrets en limite de propriété sans que les branchements jusqu’à la future maison soient inclus. Cette nuance change le budget réel.

Type de terrain Situation habituelle Impact sur le budget
Terrain viabilisé Réseaux disponibles en limite de parcelle ou raccordements déjà prévus Budget plus lisible, mais branchements intérieurs à vérifier
Terrain partiellement viabilisé Certains réseaux sont présents, d’autres restent à créer Écart possible selon le réseau manquant
Terrain non viabilisé Aucun raccordement réalisé ou réseaux publics éloignés Prix d’achat parfois plus bas, mais coût final plus incertain

Les facteurs qui font varier la facture avant même les devis

Deux terrains de même surface peuvent afficher des coûts de viabilisation très différents. Le premier critère est la distance entre la parcelle et les réseaux publics. Plus il faut creuser, traverser une voie, prolonger une canalisation ou poser une ligne, plus la facture augmente. La localisation joue aussi : les pratiques des collectivités, les taxes et la disponibilité des entreprises varient selon les communes.

LIRE AUSSI  Achat en viager occupé : fonctionnement, calculs et réalité de l'investissement

Obtenir un certificat d’urbanisme pour un terrain : Formulaire officiel Cerfa 13410*13 pour connaître les règles d’urbanisme applicables à un terrain et vérifier la faisabilité d’un projet.

Distance aux réseaux et distance maison-coffret

On pense souvent au raccordement depuis la rue jusqu’au terrain, mais il faut aussi regarder la distance entre le coffret en limite de parcelle et l’emplacement de la future maison. Une distance de 30 mètres est souvent citée comme seuil à ne pas dépasser entre le compteur de la maison et le coffret de terrain. Au-delà, certains postes deviennent plus coûteux : pour l’électricité, un ordre de grandeur mentionne 1 000 euros + 200 euros par mètre au-delà de 30 mètres.

Le sujet se joue dès la conception du projet. Si la maison, l’allée, le garage et les gaines techniques ne sont pas pensés ensemble, les mètres s’allongent et les coûts aussi. Il faut donc vérifier très tôt le point d’arrivée des réseaux, l’emplacement de la construction et la place des tranchées. Une implantation cohérente limite les reprises et les prolongements inutiles.

Relief, sol et accessibilité du terrain

Un terrain plat, accessible et proche de la voirie coûte généralement moins cher à équiper qu’une parcelle pentue, enclavée ou difficile à terrasser. Le relief peut imposer des tranchées plus complexes, des protections particulières ou un cheminement moins direct pour les réseaux. La nature du sol compte aussi : un terrain rocheux, humide ou instable peut allonger les délais et augmenter le coût des travaux.

L’accessibilité reste un point souvent sous-estimé. Si les engins ne peuvent pas entrer facilement, si la voie est étroite ou si des autorisations de voirie sont nécessaires, les entreprises intègrent ces contraintes dans leurs devis. Avant de négocier le prix d’achat, il est donc utile de demander un avis au constructeur, au géomètre ou à une entreprise de terrassement.

Documents à vérifier avant d’acheter un terrain

Le bon réflexe consiste à sécuriser la constructibilité et la raccordabilité avant de signer. Un terrain peut être présenté comme “à bâtir” tout en restant soumis à des règles d’urbanisme, à des servitudes ou à des conditions techniques qui compliquent le projet. La mairie est le premier interlocuteur pour obtenir ces informations.

LIRE AUSSI  Acheter un appartement haussmannien à Paris : quartiers recherchés et critères qui font le prix

PLU et certificat d’urbanisme pré-opérationnel

Le plan local d’urbanisme, ou PLU, indique les règles applicables : zone constructible, implantation de la maison, hauteur, accès, stationnement, assainissement ou contraintes paysagères. Il permet de savoir si le projet est compatible avec la parcelle, au-delà de la simple surface disponible.

Le certificat d’urbanisme pré-opérationnel apporte une visibilité plus concrète sur la faisabilité du projet, les équipements publics existants ou prévus et les taxes applicables. Sa durée de validité est de 18 mois. La demande s’effectue notamment avec le formulaire 13410*03, et le délai maximum annoncé pour obtenir l’information administrative liée au terrain est de 2 mois.

Taxes et participations à anticiper

La viabilisation ne se limite pas aux factures des entreprises. La taxe d’aménagement peut peser dans le budget global, et sa composition est évoquée en 3 parts. Selon les communes et les projets, d’autres sigles peuvent apparaître dans les échanges, comme la TLE ou la PRE. Le plus simple est de demander au service urbanisme une estimation ou, au minimum, les règles applicables à la parcelle avant l’achat.

Budget poste par poste : les réseaux à chiffrer

Pour comparer un terrain viabilisé et un terrain non viabilisé, il faut raisonner poste par poste. Une enveloppe globale aide à se repérer, mais elle masque parfois le vrai sujet : un seul réseau absent ou très éloigné peut déséquilibrer le budget.

  • Eau potable : le raccordement dépend de la présence d’une canalisation à proximité, de la longueur de tranchée et des prescriptions du fournisseur d’eau.
  • Électricité : le coût varie selon la distance au réseau, la puissance demandée, l’emplacement du coffret et la distance jusqu’à la maison.
  • Assainissement : le raccordement au collectif n’a pas les mêmes conséquences qu’un assainissement individuel, qui suppose une étude et des équipements propres au terrain.
  • Gaz : il n’est pertinent que si le réseau existe à proximité et si le projet prévoit réellement cet usage.
  • Télécommunications : le raccordement téléphonique ou fibre doit être anticipé dans les gaines et les tranchées pour éviter des reprises coûteuses.

La mise en concurrence reste l’un des leviers les plus efficaces. Demander plusieurs devis permet de comparer non seulement les prix, mais aussi ce qui est inclus : terrassement, remise en état, fourniture des gaines, démarches, raccordement en limite ou jusqu’à la maison. Deux devis proches en montant peuvent couvrir des prestations très différentes.

LIRE AUSSI  Studio en Île-de-France : comparer les prix, les frais et le neuf avant d'acheter

Arbitrer entre prix d’achat et coût final du projet

Un terrain viabilisé est souvent plus cher à l’achat, mais il peut être plus rassurant si les raccordements sont clairement identifiés. À l’inverse, un terrain non viabilisé peut sembler économique, puis perdre son avantage si les réseaux sont éloignés, si le relief complique les travaux ou si l’assainissement impose une solution coûteuse.

Les situations qui font grimper le budget

Les écarts les plus forts apparaissent souvent dans trois cas : terrain rural éloigné des réseaux publics, parcelle pentue ou difficile d’accès, terrain partiellement viabilisé dont un poste essentiel a été oublié. Un terrain avec eau et électricité en bordure, mais sans assainissement collectif disponible, peut par exemple nécessiter une étude et une installation spécifique.

Avant de décider, additionnez le prix d’achat, les frais de notaire, les raccordements restants, les taxes et une marge de sécurité. Cette approche donne une vision plus juste que la comparaison au seul prix au mètre carré. Elle permet aussi de négocier : si un terrain non viabilisé demande encore plusieurs milliers d’euros de travaux, cet élément doit entrer dans la discussion.

La checklist simple avant signature

Pour éviter les mauvaises surprises, vérifiez systématiquement les points suivants avant l’avant-contrat : présence des coffrets, distance aux réseaux publics, distance entre coffret et future maison, contenu du PLU, certificat d’urbanisme pré-opérationnel, type d’assainissement, taxes applicables et devis estimatifs. Si un doute subsiste, faites préciser par écrit ce qui est inclus dans la vente et ce qui restera à votre charge.

Le bon terrain n’est donc pas seulement celui dont le prix affiché paraît attractif. C’est celui dont le coût total est compréhensible, documenté et compatible avec votre projet de construction.
